珠海房屋加固中注浆加固工序的详解

发布时间:2020-08-26



注浆量的计算

  注浆量可根据公式Q=π R2αβn L ,其中:

  Q ——注浆量

  R ——扩散半径

  L ——注浆长度

  α——浆液充填系数

  β——注浆材料损耗系数

  n ——孔隙率

注浆终结

  当某个注浆孔达到如下的注浆效果时,即可停止注浆1)注浆压力逐步升高,当达到设计终压并继续注浆10 分钟以上,注浆压力无明显下降。

  有一定的注浆量,与设计注入量大致接近,注浆结束时进浆量一般在20~ 30L/ 分钟以下。

  注浆的珠海房屋加固施工工艺和质量控制

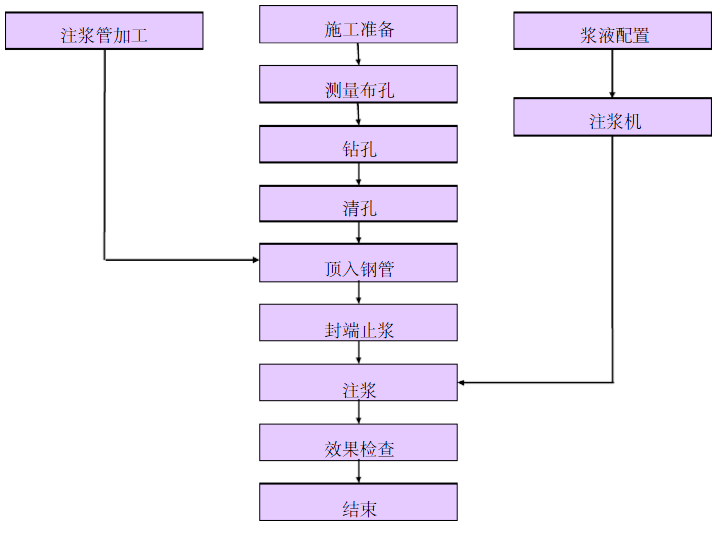

  注浆施工的主要房屋加固工艺流程如下:
珠海房屋加固保护方案

  ①钻孔:先清理表面,定位,采用风钻成孔,钻孔完毕后下注浆管,下管过程中若遇特殊情况,如孔内阻塞等,应立即停止下管,将注浆管提出地面,重新清孔,处理完毕后再重新下管。

  ②注浆:注浆选用水泥浆注浆机进行注浆, 根据珠海房屋加固工程实际情况, 选用全孔一次注浆方式。注浆时若注浆压力突然升高或降低,应采用间歇反复注浆处理。外围注浆孔可采用分段注浆, 注浆孔下部3~4m先行注浆,达到结束标准后,提升注浆管进行上一段注浆。

  浆液必须在规定的时间内用完,不得任意延长停放时间。注浆时浆液必须在规定的时间内用完,不得任意延长停放时间。注浆时应注意检查各联接管件的联接状态,对注浆速度应严格控制。注浆压力经试验确定,注浆厚度即注浆浆液扩散半径应不小于500mm。
