厂房承重加固,来看看楼板承载力不足如何加固?

发布时间:2020-08-26

(一)厂房承重加固案例分享

我司承接宇球电子A栋厂房承重加固工程位于东莞市寮步镇,经房屋安全鉴定单位鉴定,该厂房放设机械的楼板承载力不满足构件安全使用要求,需对不满足规范要求的构件进行加固补强处理,使达到安全使用要求。鉴于该工程工期紧及施工环境的限制,我司与业主协商制定详细的厂房承重加固施工方案,对外包角钢加固、粘钢加固、增设钢梁加固、裂缝灌浆施工等。

(二)厂房承重加固运用粘钢加固的主要施工工艺步骤及措施

1.《混凝土结构加固技术规范》(GB 50367——2006)对粘贴钢板的施工要求:

厂房承重加固_广东胜特

2. 厂房承重加固运用粘钢加固的工艺流程

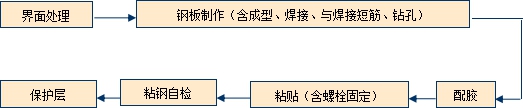

厂房承重加固_广东胜特

粘钢加固施工工艺流程图

3. 厂房承重加固运用粘钢加固的施工方法

(1)界面处理

① 粘钢砼的表面处理

在粘钢之前应凿去批荡层及打毛凿去结合面风化酥松层,碳化锈裂层及严重油污层,至到完全露出坚实基层,将结合面打磨平整,用钢丝刷刷毛,用压缩空气吹净,用丙酮清理干净。

②钢板粘接面处理:

钢板粘接面应打磨,不得有油污和铁锈,打磨表面应干净。

厂房承重加固_广东胜特

(2)钢板材料及加工

按设计尺寸把钢板加工成型,梁面钢板钻好螺栓孔,孔距呈梅花状设置,螺栓采用M10膨胀螺栓。

(3)配胶

使用前应对结构胶进行现场质量检验,合格后方能使用,按产品使用说明书规定配制。注意搅拌时应避免雨水进入容器,按同一方向进行搅拌,容器内不得有油污。右图为现场工人配胶场景。

(4)粘贴

结构胶粘剂配制好后,用抹刀将胶同时均匀涂抹在钢板和混凝土构件表面,涂抹的胶层厚度在1~3mm左右,中间厚边缘薄,然后将钢板贴于预定位置。

(5)固定及加压

钢板粘贴后,立即用卡具和螺栓固定(膨胀螺栓的埋设空洞应与钢板一道于涂胶前配钻),并适当加压,以使胶层充分接触砼一钢板表面。

(6)固化养护

结构胶在常温下可自然固化,在20℃以上时,24小时即可拆除卡具和支撑,3天后(2小时)即可承受设计使用荷载。固化期中不得对钢板有任何扰动。

(7)保护层施工

最后在钢材表面涂刷防腐剂,或构件表面做30mm厚的1:2.5水泥砂浆保护层。

4. 施工质量检验及验收要求

(1) 施工开始前,应确认粘钢结构胶粘剂产品合格证和质量验收报告,其各项性能应满足设计要求。

(2) 结构胶固化后,用小锤轻轻敲击钢板表面,从音响判断粘接效果,也可采用超生仪检测,如有个别空洞声,表明局部不密实,须再次高压注胶方法补实。

(三)厂房承重加固公司

广东中青建筑科技有限公司是一家专门从事东莞、广州、深圳厂房承重加固公司,公司始终秉持着“携手共进,合作共赢”的服务宗旨服务于广大需求群体,为客户提供专业厂房承重加固工程服务,几年来,厂房承重加固业务遍布东莞、广州、深圳各地,积累了丰富的厂房承重加固工程经验,欢迎致电咨询!
